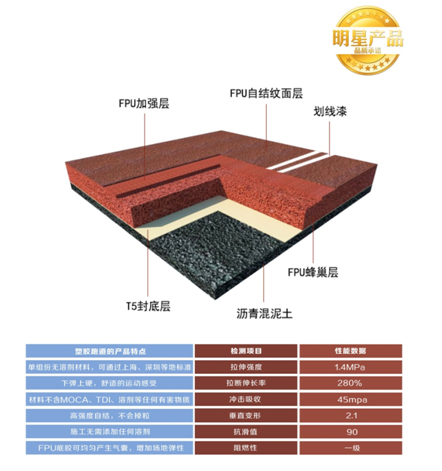

FPU自結紋(無溶劑)跑道施工流程(水泥基礎)
水泥混凝土基礎酸洗:先清潔施工麵,然後用清水濕潤基麵,用5%左右的稀鹽酸潑灑並洗刷水泥基麵,再用清水衝洗幹淨。並觀察存留水跡,對基麵進行平整度和坡度的檢驗,用記號筆圈劃出積水處。清洗幹燥後基麵應無白色粉化物及浮塵物。
防水底漆:用滾筒將底漆材料(用量為0.2公斤每平米)均勻地滾塗在水泥基麵上,起到封閉水泥基麵的隙孔,提高塑膠層與水泥基麵的粘結強度的作用,使之不易脫層和產生氣泡。如有部分地麵吸料較明顯的要重複滾塗一至兩遍。
補積水:對記號筆圈劃出的積水處用FPU發泡型材料根據情況填補。
FPU發泡層:跑道底膠為單組份無溶劑FPU發泡型材料,包裝規格為30kg一桶,材料用電動攪拌機充分攪拌均勻後,再根據施工時溫度酌情按用料總重量的0.5%加入清水充分攪拌均勻即可按設計厚度刮塗施工,切結施工過程中不可添加任何輔料。FPU發泡型材料用量為5.5kg/㎡,分二次性攤鋪成型,成型後厚度約為10mm。完成後平整度用3M直尺進行測量,平整度誤差在3mm內,誤差麵積之和不超過總麵積的5%。
局部打磨、補積水:FPU底層施工完成後不平的地方要打磨平整,積水處用FPU底膠反複補平積水。
FPU加強層:使用單組份無溶劑加強層材料,充分攪拌均勻後,即可刮塗一層,根據當時場地及天氣情況刮塗一到兩遍,用量約2kg/㎡。
自結紋麵層:自結紋麵膠是雙組份材料,A料為微黃色澄清透明液體,B料為有色粘稠膏體,按重量A:B=1:2,用電動攪拌機攪拌均勻後,再加入50%的自結紋膠粉攪拌均勻後即可噴塗施工,要用小口徑的噴槍嘴。
自檢:麵層噴完幹後全場自檢,處理局部缺陷。
放線劃線:噴線前場地清潔要徹底,杜絕因隔離出現瑕疵現象。有風時不能噴線,防止因風影響出現虛邊。劃線漆,按重量比A:B=1:4,配好攪拌均勻後即可噴塗劃線,切勿一次配料過多,否則一次用不完會幹掉。
注:每層必須完全幹好後方可進行下一道工序施工。
FPU自結紋自結紋跑道施工流程(瀝青基礎)
瀝青混凝土基礎高壓衝洗清潔浮塵。
封閉基礎層:用T5(0.5公斤)膠+水泥(0.5公斤)+石英沙60-100目(1公斤)+(0.25公斤)水攪拌均勻後刮塗,縫隙填補找平,密封兩遍。
補積水:對積水處用FPU發泡型材料根據情況填補。
FPU發泡層:跑道底膠為單組份無溶劑FPU發泡型材料,包裝規格為30kg一桶,材料用電動攪拌機充分攪拌均勻後,再根據施工時溫度酌情按用料總重量的0.5%加入清水充分攪拌均勻即可按設計厚度刮塗施工,切結施工過程中不可添加任何輔料。FPU發泡型材料用量為5.5kg/㎡分二次性攤鋪成型,成型後厚度約為10mm。完成後平整度用3M直尺進行測量,平整度誤差在3mm內,誤差麵積之和不超過總麵積的5%。
局部打磨、補積水:彈性底層施工完成後不平的地方要打磨平整,積水處用跑道底膠反複補平積水。
FPU加強層:使用單組份無溶劑加強層材料,充分攪拌均勻後,即可刮塗一層,根據當時場地及天氣情況刮塗兩遍,用量約2kg/㎡。
自結紋麵層:自結紋麵膠是雙組份材料,A料為微黃色澄清透明液體,B料為有色粘稠膏體,按重量A:B=1:2,用電動攪拌機攪拌均勻後,再加入50%的自結紋膠粉攪拌均勻後即可噴塗施工,要用小口徑的噴槍嘴。
自檢:麵層噴完幹後全場自檢,處理局部缺陷。
放線劃線:噴線前場地清潔要徹底,杜絕因隔離出現瑕疵現象。有風時不能噴線,防止因風影響出現虛邊。劃線漆,按重量比A:B=1:4,配好攪拌均勻後即可噴塗劃線,切勿一次配料過多,否則一次用不完會幹掉。
注:每層必須完全幹好後方可進行下一道工序施工。
